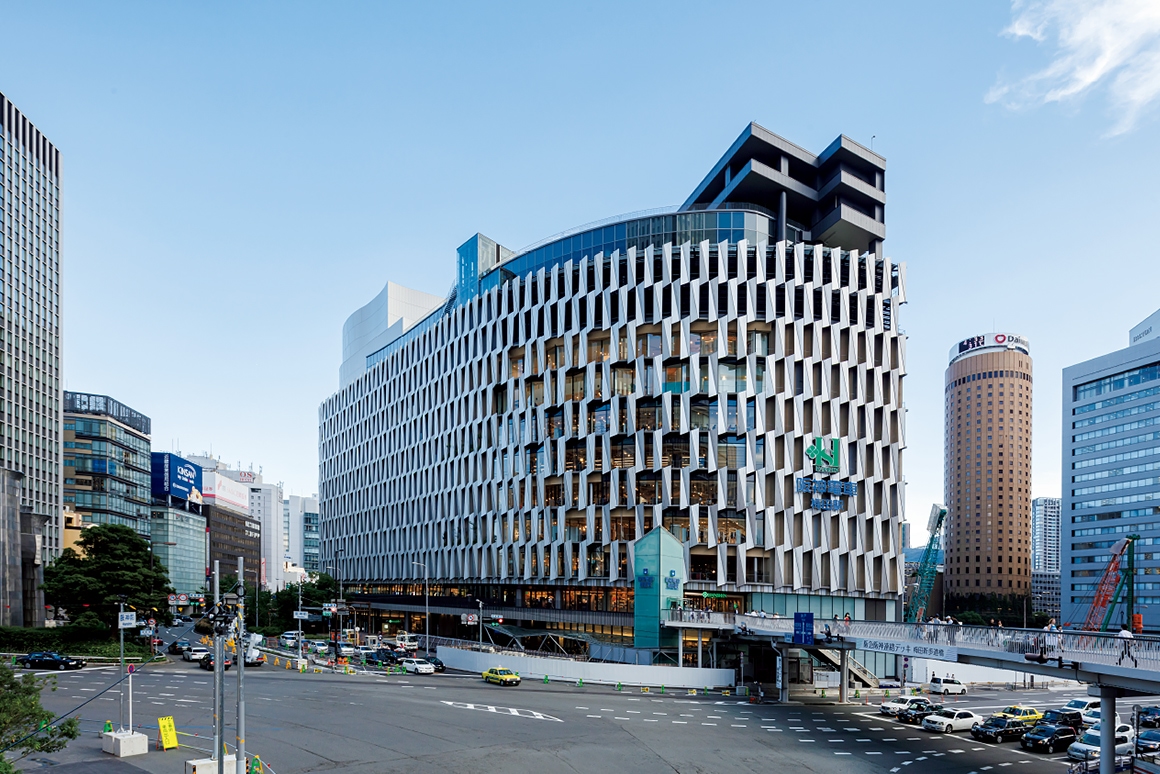

大阪府・梅田エリアの大阪神ビルディングおよび新阪急ビルの建て替え。工事はⅡ期に分けられ、2018年4月に竣工したⅠ期棟に阪神梅田本店が部分開業。2021年秋に百貨店の全面開業、2022年春に全体竣工を予定し、百貨店の他、オフィス、カンファレンスホールが入る、地上38階、地下3階の超高層複合ビルとなる。

所在地:
大阪府大阪市
設計:
株式会社 竹中工務店

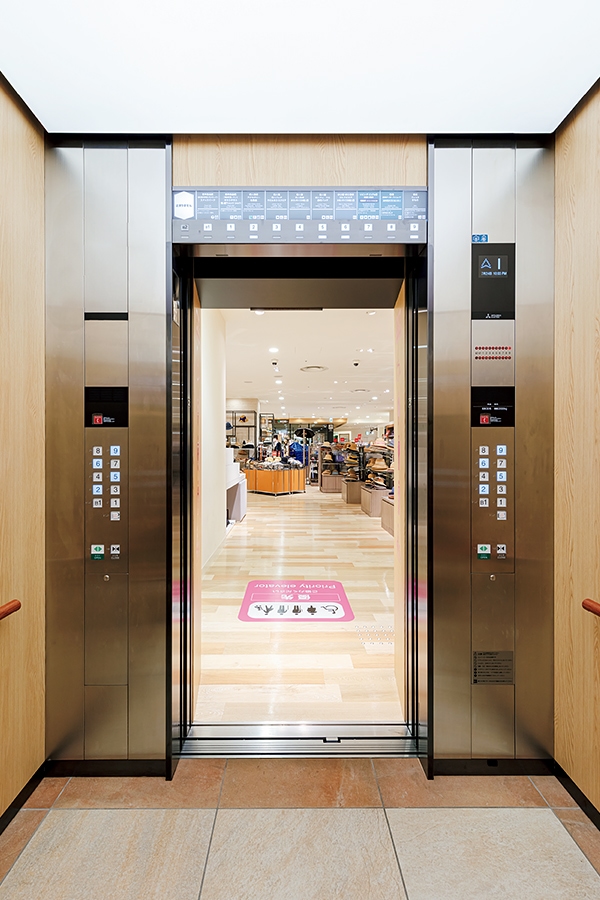

エレベーター(主な仕様)

竣工 2018年 / 総台数 14台

号機 EA4 EA3, 5 EB5, 6 EB7
用途 乗用 乗用 人荷用兼非常用 人荷用
積載質量(Kg) 2,000 2,000 2,600 2,000
定員(人) 30 30 40 30
速度(m/min) 105 105 105 45
台数 1 2 2 1
停止階数 12 11 EV5: 12, EV-6: 13 3
サービス階 B3, B2, B1, 1-9 B2, B1, 1-9 EV5: B3, B2, B1, 1-9,
EV6: B3, B2, B1, 1-10
B3-B1
備考   EA3: 身障者用
号機 EA1, 2 EB1, 2 EB3 EB4
用途 乗用 人荷用 人荷用 人荷用
積載質量(Kg) 2,000 2,000 2,600 2,600
定員(人) 30 30 40 40
速度(m/min) 105 105 105 105
台数 2 2 1 1
停止階数 EA1: 8, EA2: 7 8 12 15
サービス階 EA1: B1, 1-7,
EA2: 1-7
2-9 正面:B3-1, 7-9、
背面:2-6
正面:B3-1, 7-12、
背面:2-6
備考 EA1: 身障者用
